Глава 3 «Адмирал Макаров»

We use cookies. Read the Privacy and Cookie Policy

«Улучшенный» «Баян»

Фактически постройка нового крейсера, получившего название «Адмирал Макаров» в честь погибшего командующего Тихоокеанской эскадрой, началась почти за месяц до официального заключения контракта - 22 марта 1905 г., а ещё два месяца спустя МТК утвердил спецификацию по механизмам, согласно которой на корабль предполагалось дополнительно (сверх контракта) установить приёмный трубопровод забортной воды для аварийного питания котлов, приспособление системы Перрони для их равномерной топки, устройство Бельвиля для чистки котельных трубок, паровой свисток, две сирены, два электрических машинных телеграфа, броневые крышки над машинным люком, дополнительно обошедшиеся русской казне в 15000 франков. Тогда же управляющий Морским министерством на основании доклада МТК разрешил замену на крейсере якорей Холла якорями системы Марреля «для сравнительного их испытания».[1 РГАВМФ, ф. 427, on 1, д. 1145, л. 43.]

Кроме того, в соответствии с общими спецификациями по корпусу на «Адмирале Макарове» по сравнению с прототипом уменьшались высота рубок и тамбуров на верхней палубе, добавлялись два верпа по 700 кг, усиливались валы динамомашин. Помимо снижения толщины бортовой брони уменьшалась соответственно до 132 мм и 136 мм вертикальная защита орудийных башен и боевой рубки, причём на основании боевого опыта особо оговаривалась возможность изменения формы верхней части последней.

32-месячный плановый срок постройки крейсера, до момента предъявления на официальные испытания (прежний «Баян» при контрактном сроке 36 месяцев фактически строился 54 месяца), требовал организации самого пристального присмотра за ходом его постройки, в том числе за приёмом материалов, надзор за которым решением МТК от 27 января 1905 г. поручили корабельному инженеру Лидову, наблюдавшему за постройкой миноносцев во Франции. Спустя полгода морской министр утвердил временно наблюдающим за постройкой (до назначения командира корабля) капитана 2-го ранга Лазарева, в помощь которому из Петербурга откомандировывались корабельный инженер В.В. Константинов и инженер-механик капитан Н.Н. Щанкин.

Благодаря их, в том числе, усилиям работы на стапеле велись без особых задержек, однако планировавшийся на конец февраля спуск крейсера на воду пришлось отложить - в обоих мортирах гребных валов после расточки были обнаружены значительные раковины. По требованию В.В. Константинова злополучные мортиры заменили новыми, для чего потребовалось расклепать корпус в кормовой части и, как следствие, почти на два месяца отсрочить долгожданную церемонию.

14 марта 1906 г. состоялась официальная закладка «Адмирала Макарова», а 25 апреля «при отличной погоде» наконец-то состоялся и спуск на воду, на котором присутствовала «крёстная мать» первого «Баяна» - великая княгиня Анастасия Михайловна. «Корабль сошёл со стапеля весьма плавно, с малой скоростью и вполне удачно» - доносил в своём рапорте новый наблюдающий за постройкой капитан 1-го ранга Г.И. Залевский. Благодаря полному штилю, удалось достаточно точно определить по маркам углубление штевней и миделя, соответствовавших расчётному водоизмещению для спуска в 2934 т. При этом трюмы корабля остались «совершенно сухими», а спусковой прогиб почти 140-метрового корпуса составил лишь 39 мм, что посчитали «ничтожной» величиной.[2 РГАВМФ, ф. 421, оп. 1 ,д. 1650, л. 336.]

На следующий день после торжественной церемонии крейсер подвели к заводской стенке для монтажа броневых плит, котельных и машинных фундаментов. Уже к концу мая общая готовность «Адмирала Макарова» по корпусу составила более 46%, хотя по отдельным видам работ (установка котельных трубопроводов, румпеля, палубной брони, башен и рубок) она колебалась от 0,25 до 13%. В июне на корабле установили элеваторные лебёдки подачи 6" боезапаса, систему вентиляции рулевого отделения, рулевую машину. Однако в отличие от вспомогательных систем монтаж главных механизмов затягивался, причиной чему стали неудачные испытания на водонепроницаемость машинных отделений, проводившихся «посредством наполнения их водой под давлением 3,2 м выше грузовой ватерлинии». 3 июня 1906 г. при определении герметичности отсека левой машины внезапно лопнула разделявшая отделения продольная переборка, верхняя часть которой на протяжении от 19 до 20 шп была оторвана и смещена напором воды в сторону. Стягивавшие стальные листы заклёпки оказались большей частью вырванными или срезанными, причём от разлетевшихся в стороны их фрагментов пострадали четверо французских рабочих.

Уже после осушения отсека обнаружились выпучины второго дна, а приёмный кингстон холодильника правой машины оказался «безнадежно испорченным». Причиной аварии стали ошибки в определении напряжений в переборке, почти втрое превысивших допустимые. Столь же «несоответственно сконструированными» оказались и почти все поперечные переборки под броневой палубой и поверх неё, что подтвердилось проверочными расчетами в Новом Адмиралтействе в Петербурге. Попутно выяснилось, что ряд конструкций пришлось подкреплять ещё на «Баяне», однако спешно вносимые изменения так и не нашли должного отражения в чертежах.[3 РГАВМФ, ф. 427, оп. 1 ,д. 1575,л. 218.]

Одновременно с установкой новой продольной машинной переборки и усилением остальных на крейсере осуществлялась работы по погрузке главных механизмов и котлов, причём их сборка шла «вполне успешно и даже с выигрышем по времени». К началу сентября в Марселе окончили «стендовые» испытания правой машины, высланной затем по частям в Ла-Сен, а чуть позже завершилось изготовление и левой, «условно допущенной» к установке на корабль из-за раковин в цилиндре среднего давления.

Полным ходом продолжали идти и остальные достроечные работы. Ещё в августе на «Адмирале Макарове» окончили монтаж котельных и машинных фундаментов, фундаментов вспомогательных механизмов, машинной и котельной вентиляции. Тогда же на корабле установили паровые лебёдки для подъёма катеров, носовой паровой шпиль, динамо-машины и даже часть бортовых иллюминаторов. Постепенно приобретали свои очертания рубки, надстройки, а в носовой и кормовой частях корпуса поднялись стальные мачты.

Не осталась без внимания и корабельная артиллерия. К 1 сентября 1906 г. завершилась поверочная сборка на берегу вертикальной защиты обеих 8" башен, в батарейной палубе были полностью закончены три из восьми фундаментов для 6" и все основания для 75 мм  пушек, порты для которых вырубались в бортовой броне уже после её установки.[4 РГАВМФ, ф. 427, оп. 1 ,д. 1576, л. 88.] Вместе с тем сами орудия поступали на крейсер с большим опозданием - ОСЗ, в связи с внутренними трудностями, смог доставить на Морской полигон в Санкт-Петербурге оба 8", а также два из восьми заказанных 6" орудий, только в июле 1907 г. После обязательных испытаний стрельбой вместе со станками эти пушки отправили во Францию. [5 В ходе спешных работ по отгрузке уже испытанных орудий не обошлось без казусов. Так, уже во Франции обнаружилось отсутствие в сальниках компрессоров 8" пушек обеспечивающей герметичность пеньковой набивки, о чем старший артиллерист «Адмирала Макарова» лейтенант Де- Ливрон не преминул в достаточно резкой форме сообщить на Металлический завод, ответственный за производство станков. При этом последний, сознавая свою оплошность, обещал прислать сразу двойной комплект материалов. // РГАВМФ, ф. 421, on. 1, д. 1756, л. 223.] Тогда же начались и испытания 75 мм  пушек, небольшими партиями прибывавших в Тулон до самой осени, а окончательное укомплектование корабля положенной по штату артиллерией завершилось лишь к 1 ноября 1907 г.

Много хлопот доставило оборудование артиллерийских погребов, в конструкции которых выявились существенные недостатки, устраняемые непосредственно в ходе постройки. Так, по предложению старшего артиллериста лейтенанта Де-Ливрона в 8" и 6" погребах убрали деревянные прокладки между снарядами, затруднявшие вентиляцию и обслуживание боезапаса и не обеспечивавшие его надежное крепление во время шторма. Тогда же решено было отказаться и от тикового настила погребов из-за собиравшегося под ним большого количества влаги и заменённого уже в России на съёмные решётки.

Введение в 1907 г. в русском флоте новых удлинённых фугасных снарядов с повышенным содержанием взрывчатого вещества вынуждало проектировщиков ещё более сократить штатное количество боеприпасов как главного, так и противоминного калибров, уже «урезанное» ранее по причине наметившейся перегрузки. Чтобы сохранить боезапас в 110 выстрелов на ствол (норматив прежнего «Баяна»), в погребах обеих 8" башен разместили лишь по 55 фугасных снарядов вместо положенных по штату 77, заполнив оставшуюся половину гнёзд бронебойными. Несколько лучшим было положение в 6" погребах, где, благодаря применению французского способа укладки снарядов - непосредственно друг на друга с прокладкой из несмоленого троса, удалось увеличить количество боезапаса до 178 выстрелов вместо предполагавшихся 150.

Как и в случае с прототипом, в конструкцию «Адмирала Макарова» в ходе постройки вносилось множество изменений, не всегда, впрочем, реализуемых на практике. Так, ещё летом 1905 г. наблюдающий за постройкой капитан 2-го ранга Лазарев подал на имя начальника отдела сооружений ГУКиС рапорт, в котором указывал на необходимость усиления броневой защиты рулевых приводов крейсера. Идея прикрытия румпельного отделения вертикальной бронёй по проекту «Форж э Шантье», подкреплённая собственным боевым опытом старшего офицера крейсера «Новик» (получившего в сражении 27 января 1904 г. серьёзные повреждения и потерявшего на время способность управляться) была позитивно воспринята в МТК, признавшего в своем журнале от 23 августа 1905 г. за № 17 «желательным закрытие борта в кормовой части «Адмирала Макарова» броневыми плитами толщиной 50 мм на протяжении от 52 до 72 кормовых шпангоутов». 1 сентября по этому вопросу последовало положительное решение морского министра.

Дополнительные поясные плиты предполагалось наложить непосредственно на наружную обшивку безо всяких дополнительных изменений и переделок. Однако вскоре кораблестроительный отдел МТК, руководствуясь существенным дополнительным расходом (135,34 тыс. руб или 360 тыс. франков), трёхмесячной задержкой готовности и значительной перегрузкой, отменил своё решение, как «не вызванное настоятельной необходимостью... [в то время как] предлагаемый «Форж э Шантье» способ бронирования не оправдывается дополнительным расходом, который пришлось бы произвести названному заводу».[6 РГАВМФ, ф. 427, оп. 1, д. 1146, л. 125.]

Гораздо более существенным признали вопрос о защите кормового дальномера посредством установки на корабле специальной бронированной рубки, о необходимости которой командир «Адмирала Макарова» капитан 1-го ранга В.Ф. Пономарёв, вступивший в должность 2 октября 1906 г., доложил в МТК. В ответ ему было предложено обсудить этот вопрос на месте с руководством завода, выяснив ориентировочную стоимость работ и возможную задержку в сдаче крейсера. В июле 1907 г. в комитет был представлен подробный чертёж рубки из крупповской нецементированной стали, а спустя некоторое время «Форж э Шантье» получила заказ на её изготовление в течение пяти месяцев, обошедшееся русской казне дополнительно в 10,9 тыс. руб. (29000 франков), причём из-за незначительного количества брони последнюю решено было не испытывать стрельбой, ограничившись лишь химическим анализом.

Создавшая «Баян» и «Адмирал Макаров» французская компания «Форж э Шантье де ла Медитеррани» (Forges et Chantiers de La Mediterranie - «Общество заводов и верфей Средиземного моря») была основана в 1855 г. и первоначально носила название Societe nouvelle des Forges et Chantiers de La Mediterranie. Законодательным актом от 5 июля 1882 г. она была преобразована в анонимное общество (Societe anonyme des Forges et Chantiers de La Mediterranie). Машиностроительный завод компания открыла в Марселе, в предместье Менпенти, а верфь - на берегу Тулонской бухты, близ городка Ла-Сен.

Во время франко-прусской войны «Форж э Шантье» в конце 1870 г. получает крупный чрезвычайный правительственный заказ на полевую артиллерию и предметы артиллерийского снабжения. Быстро модернизировав станочный парк, компания в течение нескольких месяцев успешно выполняет заказ и представляет для национальной обороны 300 орудий и 1200 артиллерийских повозок. Утвердившись в репутации поставщика артиллерии, «Форж э Шантье» с этих пор получает всё более значительные правительственные заказы. Развитие артиллерийского производства особенно нарастает при директоре инженере Г.Канэ (Gustave Canet). В 1872 г., когда «Компания океанских заводов и верфей» (Compagnie des Chantiers et Artiliers de ГОсеап) ликвидировала свои дела, «Форж э Шантье» приобретает их Мазелинские механические заводы в Гавре. Здесь основывается вторая группа заводов и при них, в Гравильском округе при Мазелинском заводе, создаётся большая судостроительная верфь (постройка миноносцев и малых судов).

Выполняя крупные судостроительные заказы иностранных государств, «Форж э Шантье» в 70-е гг. приобретало предметы артиллерийского вооружения для них на стороне - в основном в Англии. В начале 80-х в Гавре вступает в строй собственный крупный артиллерийский завод, являвшийся продолжением Мазелинского механического завода и способный выпускать как орудия всех калибров, от горных пушек в 100 кг до 100-тонных морских и береговых орудий, так и станки для них. Производство орудийных установок и гидравлических приводов сосредотачивается на заводе компании в Марселе. В конце 80-х гг. при артиллерийском заводе, в 4 км от него, открывается полигон на высоте Гок (point du Нос) у устья реки Сен, соединённый с заводом железнодорожной веткой и оборудованный для испытания орудийных стволов и станков любых калибров.

Уже в первые семь лет существования артиллерийского завода «Форж э Шантье» в Гавре он изготовил по заказам французского правительство около 1800 орудий разных калибров, из них 36 320 мм  43-тонных и 14 274 мм  27-тонных. Для вооружения японских бронепалубных крейсеров типа «Ицукусима» изготовлено 3 320 мм  66-тонных орудия, для Греции - 6 320 мм  32-тонных береговых орудий. За этот же период по заказу правительства изготовлено 1450 орудийных станков, из них 100 станков для 320 мм , 274 мм  и 240 мм  орудий.

Обладая к середине 90-х гг. развитым судостроительным, машиностроительным и артиллерийским производством, компания, тем не менее, не спешит обзаводиться собственными бронепрокатными мощностями и для бронирования строящихся кораблей кооперируется с другими французскими броневыми заводами.

Работы по «наращиванию» надстроек на корме крейсера явились прямой противоположностью мероприятиям, проводившимся в его носовой части. Стремясь снизить объём незащищённых бронёй конструкций, уязвимых от неприятельского огня, МТК своим журналом от 2 декабря 1906 г. за № 10 упразднил носовую ходовую рубку, размещённую поверх боевой, с одновременным демонтажом и верхнего носового мостика. При этом два прожектора, устанавливаемые на его крыльях, предполагалось перенести на нижний мостик, а для уборки их под броню во время боя в палубе мостика, верхней и батарейной палубах предусматривались специальные горловины с направляющими. Приборы же управления кораблём - электрический и ручной штурвал, машинный телеграф и главный носовой компас планировалось разместить прямо на крыше боевой рубки в дополнение к имеющимся внутри её. Однако подобное их расположение делало затруднительным управление крейсером в длительном плавании особенно в штормовую погоду, что неоднократно отмечал в своих донесениях В.Ф. Пономарёв. Рапорты настойчивого каперанга, по-хозяйски вникавшего во все вопросы постройки вверенного ему корабля, возымели действие - 20 апреля 1907 г. Морское министерство известило командира «Адмирала Макарова» о решении вице-адмирала И.М. Дикова «сохранить в первоначальном виде ходовую рулевую рубку и верхний мостик с установкой на нём двух прожекторов, оставив без изменений лишь способ их уборки под броню».[7 РГАВМФ, ф. 421, оп. 1 ,д. 1725, л. 102.]

Наряду с надстройками столь же радикальным изменениям подвергся и рангоут. В конце ноября 1906 г. в целях снижения заметности крейсера и затруднения в определении элементов его движения было признано целесообразным сократить количество мачт до одной, переместив оставшуюся ближе к миделю. Возможность подобного отступления от первоначального проекта подтвердил капитан 1-го ранга Залевский, доложивший в Петербург, что обе мачты на «Адмирале Макарове» возможно заменить одной посередине корпуса в районе 14-15 носовых шпангоутов. Так и поступили - обе уже поставленные мачты демонтировали, заменив их единственной между второй и третьей дымовой трубой.

К числу других переделок, не столь значительно меняющих внешний облик строящегося крейсера, относились отказ от сетевого заграждения и упразднение громоздких и неудобных стрел Темперлея, а также покрытие верхней палубы 35 мм  слоем шведской мастики Викерстрема взамен традиционного тикового настила. Последнее новшество было внедрено в марте 1907 г. на основании опыта недавней войны и, несмотря на более чем 50-тонную перегрузку, считалось едва ли не основным средством защиты от пожаров при попаданиях неприятельских снарядов.

Этот же «патентованный материал» намечено было применить и для внутренних помещений крейсера, против чего, однако, решительно высказалось большинство специалистов, включая и капитана 1-го ранга В.Ф. Пономарёва. Их отзывы в конце концов убедили Морское министерство в ошибочности принятого решения и в декабре 1907 г. в Тулон ушло предписание покрывать палубы в жилых помещениях «Адмирала Макарова» традиционным линолеумом. Столь же неудачным оказался и опыт окраски помещений негорючим составом «Националь», слой которого после высыхания начинал трескаться и «отпадать кусками от малейшего прикосновения, не идя ни в какое сравнение с риполином».

Наряду с отделкой жилых помещений командиром крейсера был поднят вопрос и о расширении их площади - увеличенная по сравнению с «Баяном» на 49 человек численность экипажа влекла за собой явную нехватку «спальных» мест. По мнению капитана 1-го ранга Пономарёва работы по перестройке некоторых помещений (в т.ч. превращению части офицерских кают из одноместных в двухместные) «не составили бы особых затруднений», однако резолюция начальника ГУКиС была более чем категорична: «Никаких изменений и переделок не делать».[8 РГАВМФ, ф. 427, оп. 1 ,д. 1698, л. 8.]

И, наконец, одним из завершающих постройку мероприятий стало оборудование на крейсере перевязочного пункта и других помещений «госпитального» назначения, проектировавшихся при участии флагманского доктора Балтийского флота действительного статского советника Р.И. Гловецкого. Благодаря его настоятельным рекомендациям удалось увеличить вместимость корабельного лазарета до 11 коек (вместо 6 по прежнему штату), предусмотреть отдельную каюту для фельдшеров, переделать вентиляцию аптеки и приёмной, а главное - перенести перевязочный пункт под броневую палубу подальше от котельных отделений, обеспечившего безопасность и относительно более комфортные условия работы медперсонала.[9 Оборудование и интерьер перевязочного пункта «Адмирала Макарова» летом 1907 г. экспонировались на Международной морской выставке в Бордо, где удостоились высшей награды и уже оттуда под наблюдением Р.И. Гловецкого, назначенного заведующим экспозицией, были перевезены в Тулон для установки на крейсере. // РГАВМФ, ф. 421, on. 1, д. 1650, л. 370-375.]

Несмотря на фактический срыв первоначального срока предъявления крейсера на испытания, общая готовность «Адмирала Макарова» к концу ноября 1907 г. достигла почти 99 % - на корабле недоставало теперь лишь кормовой дальномерной рубки, изготовление которой затягивалось, двух десантных орудий и четырёх пулемётов, до сих пор не присланных из России. Во внутренних помещениях ещё продолжалась настилка линолеума, а на носовом мостике вовсю шли работы по монтажу устройства для уборки прожекторов во время боя под верхнюю палубу.

Одновременно на крейсере в присутствии корабельной комиссии проводились испытания многочисленных систем и механизмов. Так, 18-21 сентября успешно завершились пробные отдача и подъём левого и правого становых якорей, спуск на воду и подъём паровых катеров и барказа, а спустя десять дней столь же удовлетворительную работу показали водоопреснительный аппарат, машинный телеграф, мусорные лебедки, носовая и кормовая помпы пресной воды, заполнившие цистерну ёмкостью в 500 л за семь минут. Однако, несмотря на надёжное функционирование её отдельных узлов, общая конструкция системы снабжения пресной водой вызвала определённые нарекания у специалистов, отмечавших, что «в случае ремонта единственной имеющейся цистерны, пресная вода не может подаваться во внутренние помещения». Признавая такое устройство неудобным, корабельная комиссия сочла необходимым ходатайствовать об установке ещё одной цистерны, соединённой с существующей, и специального распределительного трубопровода. Кроме того на случай выхода из строя помпы Тириона, её предлагалось дублировать путём монтажа на крейсере второй помпы системы Вортингтона. Мнение корабельных специалистов нашло поддержку в МТК, не согласившегося лишь с установкой второй помпы, взамен которой решено было снабдить крейсер дополнительным комплектом запасных частей.[10 РГАВМФ, ф. 427, ф 1, д. 1698, л. 49.]

Приёмные испытания

Высокая степень готовности «Адмирала Макарова» позволила уже в середине октября 1907 г. начать заводские пробы корабельных машин на швартовых. Первые неофициальные испытания правой и левой машин состоялось соответственно 13 и 15 октября, причём их работа при частоте вращения гребных валов 64 об/мин была признана «вполне благополучной». Столь же оптимистичными выглядели и результаты предварительных проб главной энергетической установки на средний ход, проведённые в открытом море 25 октября. Обе машины крейсера устойчиво и без перебоев работали с 9 час. утра до 3 час. дня, развив до 90 об/мин, причём скорость против ветра и 5-балльной волны составила на мерной миле 14 уз. В этот же день удалось опробовать и гидравлический привод руля, исправно функционировавший в течение всего времени выхода.[11 Там же, л. 26.]

Однако последующие испытания, состоявшиеся 6 ноября, показали совершенно неожиданные результаты - при 100 об/мин и скорости хода 19 уз было замечено сильное нагревание обеих машин, особенно у их рамовых подшипников. Кроме того, на исходе четвёртого часа пробега задний эксцентрик левой машины «настолько раскалился, что произошло вскипание масла и воды от заливания, принудившее прекратить пробы». По возвращении к заводской стенке главные механизмы были вскрыты для осмотра, выявившего расплавление антифрикционного металла и бронзовой рубашки эксцентрикового бугеля, ремонт которого продлился около двух недель. Причиной повреждений, по мнению корабельной комиссии, стало дурное качество масла, образовавшего при соприкосновении с водой мыльную массу, которая забила смазочные каналы трущихся поверхностей.

Правильность этого вывода подтвердилась при выходе в море 27 ноября, когда крейсер, после приёмки более качественных смазочных материалов, легко развил при 123 об/мин скорость 21,52 уз. Пробам не помешала и забракованная крышка цилиндра низкого давления правой машины - её решено было заменить в Марселе, куда корабль вышел 5 декабря для постановки в сухой док для очистки и окраски подводной части корпуса.

7 декабря 1907 г. в Марсель из Петербурга прибыла приёмная комиссия МТК, в состав которой вошли генерал-майоры Долгоруков (председатель), Дубров, полковник Кигель и подполковник Пастухов, приступившие к тщательному осмотру крейсера перед официальными ходовыми испытаниями. 14 декабря были проведены и приёмные испытания отдельных систем и механизмов, в том числе водоотливных турбин № 1, 8 и брашпильного устройства. К удивлению французских специалистов, пробы этих агрегатов дали неудовлетворительные результаты - у обоих турбин обнаружился сильный (до 93°) нагрев электромоторов вследствие плохой циркуляции охлаждающей воды, а брашпильная машина не смогла поднять на заданную высоту оговоренный контрактом груз массой 32 т. Отразив увиденное в акте, члены комиссии не без сарказма отмечали, что завод «не вполне готов к пробам или ожидал комиссию другого свойства».[12 РГАВМФ, ф. 427, оп. 1 ,д. 1821, л. 5.]

15 декабря решено было выйти в море для первой официальной пробы машин, однако из-за штормовой погоды выход не состоялся. Повторить его попытались через три дня, но спустя короткое время крейсер вследствие тумана и дождя вынужден был вернуться обратно. На переходе число оборотов удалось довести до 122 об/мин и удерживать эту скорость в течение получаса. Обе машины работали достаточно устойчиво, если не считать вовремя замеченную слабину в головном и мотылёвом подшипниках и неправильную работу главных воздушных насосов.

Новая попытка состоялась 26 декабря. В 7 час. утра, после замера осадки (носом 6,445 м и кормой 6,553 м, что соответствовало водоизмещению 7858 т) «Адмирал Макаров» отдал швартовы и вышел в море, держа курс к Гиерским островам. Через два часа крейсер достиг мерной мили, на которой сделал 10 пробегов с переменным числом оборотов, причем уже на третьем проходе при частоте вращения валов 127 об/мин скорость хода составила 22,55 уз. Это был прекрасный результат, во многом достигнутый благодаря новым винтам, отличным по своей конструкции от винтов прежнего «Баяна». За всё время испытаний пар во всех 26 котлах держался ровно, без колебаний, что можно было отнести на счёт увеличенного числа котельной прислуги (по 6 человек на котёл, не считая специальных подносчиков угля) и хорошей организации её работы. Левая машина функционировала без сбоев, в то время как в правой постоянно грелся головной подшипник цилиндра высокого давления, работа которого сопровождалась заметным стуком.

Следующая официальная проба машин, на этот раз на 14-узловый экономический ход, состоялась 5 января 1908 г. При 72-73 об/мин и расходе угля 0,509 кг/л.с. корабль без труда удерживал заданную скорость, при необходимости быстро снижая её до минимума. В тот же день на крейсере произвели и испытания стрельбой обоих башенных орудий, сделавших по 11 (носовое) и 13 (кормовое) выстрелов. Проба почти не причинила ущерба надстройкам, если не считать погнутого фальшборта нижнего переднего мостика, трещин в наголовниках нескольких пиллерсов и поврежденных деревянных карнизов. Все механизмы башенных установок работали без нареканий, за исключением пневматических прибойников, забракованных комиссией; её решением завод был обязан изготовить и поставить на крейсер новые досылатели по приходе его в Россию.

Крейсер «Адмирал Макаров», 1908 г.

Вступивший в строй с единственной мачтой, установленной посередине корпуса (приказ товарища морского министра № 5 от 7 января 1909 г., предписывающий зачислить крейсер в списки судов Действующего флота и в состав Балтийского отряда), «Адмирал Макаров» стал обладателем уникального силуэта, которым ни до, ни после этого не мог похвастаться ни один крупный корабль Российского Императорского флота. Отдалённо напоминавший современные ему итальянские броненосцы и броненосные крейсера, «Адмирал Макаров» проходил с таким рангоутом первые четыре года свой службы (с 1908 по 1912 г.), пока по примеру вступавших в строй «Паллады» и «Баяна» не был перевооружён по двухмачтовой схеме.

Отличные результаты показала работа приводов наведения башен. Так, разворот с борта на борт (на 180°) носовой и кормовой башен занял по времени соответственно 1 мин. 22,7 с и 1 мин 20 с, опережая оговоренный контрактом норматив более чем на 7 с. Вручную усилиями четырёх человек башни при крене 8° на правый борт были развёрнуты на 180° за 2 мин. 27 с (с левого борта на правый) и 2 мин. 32 с (с правого на левый), что почти точно соответствовало контрактному времени - 2 мин 30 с.

Помимо опытных стрельб, на «Адмирале Макарове» был проведён хронометраж продолжительности подъёма в боевое отделение установки боезапаса на 3 выстрела, считая точкой отсчёта момент начала загрузки зарядника для первого и конечной - момент подъёма в боевое отделение зарядника с элементами третьего выстрела. Общее время подачи, равное 55 с, было признано специалистами вполне удовлетворительным.

Расчётная продолжительность подачи 8" боезапаса (три выстрела) к башенным орудиям крейсера «Адмирал Макаров»

  Наименование операции Время, с 1 Загрузка зарядника № 1 элементами первого выстрела (снаряд и два полузаряда) 8 2 Подъём в боевое отделение зарядника № 1 и спуск в подбашенное отделение зарядника №2 10 3 Разгрузка зарядника № 1 и загрузка зарядника № 2 элементами второго выстрела 8 4 Подъём в боевое отделение зарядника №2 и спуск в подбашенное отделение зарядника № 1 11 5 Разгрузка зарядника №2 и загрузка зарядника № 1 элементами третьего выстрела 8 6 Подъём в боевое отделение зарядника №1 и спуск в подбашенное отделение зарядника №2 10   Итого: 55

Осмотрена и испытана была и ручная подача, с помощью которой к орудию было в течение 7 мин. 45 с доставлено два 8" снаряда и четыре полузаряда к ним, а также определена скорость перемещения боезапаса из погреба в подбашенное отделение. В течение 1 мин. 20 с на круговой стол отделения удалось погрузить шесть снарядов, что было признано «более чем достаточным для своевременного питания подъемного зарядника».[13 РГАВМФ, ф. 770, оп. 1, д. 210, л. 9-13.]

Одновременно опытная стрельба выявила и «полную несостоятельность» патентованной мастики, которая сильно пострадала под действием пороховых газов. По отзывам комиссии, «на полубаке вся средняя часть мастичной обмазки выкрошилась совершенно, частью снесена за борт, частью разбросана по палубе. Остальная часть отделилась от настилки и дала массу трещин. На основании этого заводу предложено снять мастику с полубака, окрасив настилку в три слоя масляной краской. На юте мастика вообще целиком отстала от палубы и выпучилась, пружиня под ногами. Всего заменить мастику необходимо на 80 м?. В целом же патентованное покрытие вследствие его «плохой эластичности и приставаемости [так в документе. - Авт.] к стальной палубе» настоятельно рекомендовалось снять и заменить испытанным тиковым настилом.

22 января состоялись «24-часовые» испытания на полный ход - как и в случае с «Баяном» пятью годами ранее они были разделены на два 12-часовых отрезка, разделённых 30-часовым перерывом для осмотра и обслуживания. В 8 час. утра крейсер, имея водоизмещение 7890 т, покинул гавань и, постепенно увеличивая ход, менее чем через час достиг максимальной скорости при 115 об/мин для левой и 119 об/мин для правой машин, поддерживаемой до самого вечера. Спустя 12 часов первая половина испытаний завершилась - «Адмирал Макаров» застопорил ход и встал на якорь. В течение предусмотренного условиями перерыва силами машинной команды были пробанены все котлы, заменены потёкшие водогрейные трубки и вычищены топки. В 3 часа утра 24 января на корабле вновь развели пары, начав вторую, заключительную фазу испытаний, в ходе которой средняя скорость на полном ходу составила 21,6 уз, что вполне удовлетворило комиссию.[14 РГАВМФ, ф. 427, оп. 1, д. 1821, л. 88.]

«Адмирал Макаров» 12-часовые испытания на полный ход 4 и 6 февраля 1908 г. Пробег Начало час : мин. Обороты машины Мощность, л.с Правая Левая Среднее Правая Левая Среднее 12-часовая проба на полный ход 4 февраля 1908 г. 1 9 : 15 117,20 116,80 117,00 8831 6584 15415 2 10 : 15 116,50 118,00 117,25 8298 6937 15235 3 11 : 15 117,00 118,00 117,50 8339 7040 15379 4 12 : 15 117,70 118,00 117,85 8606 7012 15618 5 1 : 15 116,60 117,00 116,80 8325 6928 15253 6 2 : 15 116,20 116,20 116,20 8115 7096 15211 7 3 : 15 117,60 118,60 118,10 8201 6982 15183 8 4 : 15 117,50 117,80 117,65 8054 7348 15402 9 5 : 15 117,00 118,30 117,65 7908 6861 14769 10 6 : 15 118,00 117,60 117,80 8321 6980 15301 11 7 : 15 116,80 117,20 117,00 7968 6700 14668 12 8 : 15 115,10 118,20 116,65 7624 6875 14499 12-часовая проба на полный ход 6 февраля 1908 г. 13 8 118,00 119,00 118,50 8169 7177 15346 14 9: 45 118,60 119,10 118,85 7950 7309 15259 15 10 : 45 118,00 119,00 118,50 8034 7299 15323 16 11 :45 119,00 118,60 118,80 7917 7220 15137 17 12 : 45 118,30 120,80 119,55 7807 7325 15132 18 1 : 45 119,30 120,00 119,65 7844 7712 15556 19 2 : 45 117,60 120,00 118,80 7743 7393 15136 20 3: 45 118,30 119,50 118,90 8045 7451 15496 21 4:45 118,20 119,00 118,60 8328 7345 15673 22 5:45 118,20 119,40 118,80 8005 7405 15410 23 6 : 45 118,00 119,00 118,50 7943 7192 15135 24 7 :45 118,0 119,40 118,70 8138 7548 15686

Расход угля составил 14196 кг/час, средняя скорость хода 21,1966 уз. Источник: РГАВМФ, ф. 876, оп. 52, д. 664

Во время испытаний на полный ход опробовали стрельбой орудия - 22 января калибра 6" и 75 мм  (каждое по 5 выстрелов без каких-либо замечаний), а 24 января - четыре 57 мм  пушки. Отдача последних вызвала частичное проседание палубы, что решено было устранить путём устройства под станками дополнительных подкреплений.[15 РГАВМФ, ф. 770, оп. 1, д. 210, л. 32.]

Пробные стрельбы окончательно выявили нецелесообразность размещения носовой пары 75 мм  пушек под полубаком: действие ими было затруднено даже при относительно небольшом волнении - орудия настолько интенсивно забрызгивались волнами, что о прицельной стрельбе не могло идти и речи. Установки было решено демонтировать и, заглушив их порты, перенести на верхнюю палубу, либо вообще исключить из состава вооружения крейсера. Резолюция морского министра, поддерживающая первый вариант с одновременным внесением корректив в конструкцию строящихся в России «Паллады» и «Баяна», последовала в июле 1908 г.: оба крейсера АСЗ даже не оборудовались в носу бортовыми нишами. Что касается «Адмирала Макарова», он всё же проходил с носовыми 75 мм  пушками до 1913 г., после чего они были окончательно сняты.

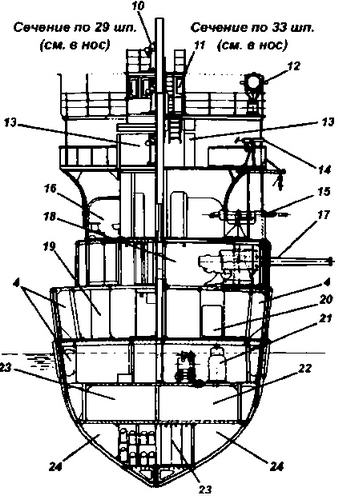

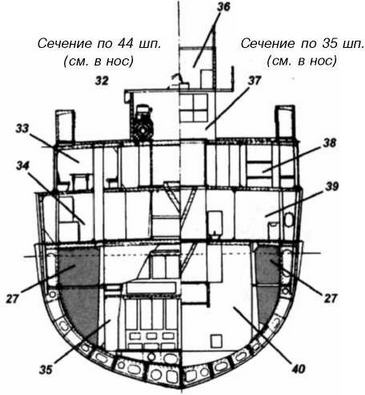

Сечение по 21 шп. (см. в нос)

Сечение по 11 шп. (см. в нос)

1 Барбет башни 203-мм орудия

2 Кубрики команды (командные помещения)

3 Провизионные камеры

4 Коффердам

5 Механизм поворота башни 203-мм орудия

6 Погреба 203-мм выстрелов

7 Помещение якорной лебедки и ее механизмов

8 Тросовое отделение

9 Кладовая солонины

10 Главный компас

11 Рулевая рубка

12 60-см прожектор

13 Боевая (броневая) рубка

14 7,62-мм пулемет

15 75-мм орудие

16 Гальюн команды

17 152-мм орудие

18 Броневой каземат 152-мм орудия

19 Кладовая сахара и чая

20 Цистерна питьевой воды

21 Помещение электро-динамо

22 Погреба 152-мм выстрелов

23 Погреба 75-мм и 7,62-мм патронов

24 Водонепроницаемые отсеки

25 Камбуз команды и кондукторов

26 Добавочная угольная яма

27 Угольная яма

28 Кочегарка №4

29 Сходня команды и воздушная шахта в кочегарку №3

30 Котельный вентилятор

31 Кочегарка №3

32 Отделение динамо-машин

33 Кают-компания кондукторов

34 Минная кладовая

35 Кочегарка №2

36 Штурманская рубка

37 Сходня команды и воздушная шахта в кочегарку №1

38 Лазарет

39 Фотолабаратория

40 Кочегарка №1

41 Хлебопекарня

42 Кочегарка №8

43 Кухня командира корабля

44 Операционный пункт

45 Кочегарка №7

46 Воздушная шахта в кочегарку №7

47 Коридор паровых труб

48 Отделение вспомогательных механизмов

49 Гальюн офицеров

50 Паровая машина

51 Световой люк машинного отделения

52 Сходня в машинное отделение

53 Машинное отделение

54 Каюты офицеров

55 Салон командира корабля

56 Буфет

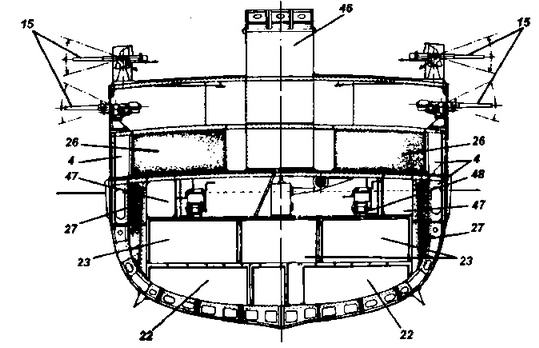

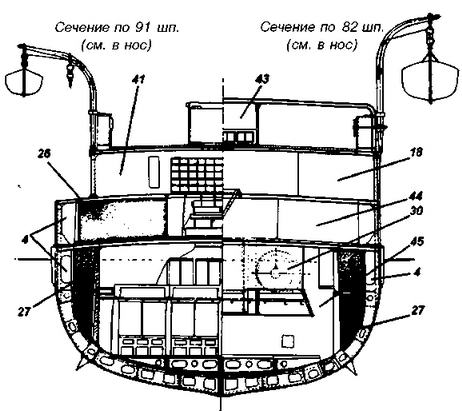

Сечение по 78 шп. (см. в корму)

По возвращении с испытаний на «Адмирале Макарове» приступили к разборке и осмотру главных механизмов, длившихся вместе с обратной сборкой более полутора месяцев.[16 Интересно отметить, что, несмотря на различные сбои и неполадки в работе, командир «Адмирала Макарова» тем не менее ходатайствовал о награждении орденами Св. Станислава 3-й и 2-й степеней семи французских инженеров и медалями 20 мастеровых, принимавших участие в сборке котлов, главных машин и башенных установок крейсера и ранее выполнявших эту же работу на «Баяне» и «Цесаревиче». Представление было полностью удовлетворено Морским министерством.//РГАВМФ, ф. 427, оп. 1,д. 1821, л. 32.] Заключительная проба машин состоялась 28 марта 1908 г. В течение четырёх часов обе они работали без перебоев, развив, как того требовала программа испытаний, 0,9 полного хода. Нарекания вызвал лишь потекший при продувании котлов кингстон, который решили заменить во время докования, выполнив новый из кованой стали. Эта неполадка, тем не менее, не повлияла на мнение комиссии - крейсер решено было принять в казну за исключением отдельных, так и не поставленных в срок, агрегатов и узлов, среди которых числились два детандера общесудового паропровода, запасной якорь аэрорефрижератора, два вентилятора производительностью 500 м , около 70 блоков для ручной подачи боезапаса и зубчатое колесо электролебедки.[17 РГАВМФ, ф. 421, оп. 1 ,д. 1725, л. 288.]

В тот же день произвели замеры параметров, определяющих поведение корабля в море. На среднем ходу при волнении 4-5 баллов и отсутствии ветра поперечная качка на прямом курсе составила 7-8 размахов в минуту, а на скорости 20,5 уз число размахов достигло 12. На той же скорости поворот руля на 10-15° на борт вызывал крен корабля 2-4°, в то время как при вдвое большей перекладке (до 30°) кренометры фиксировали значение 10-12°.

В полдень 15 апреля 1908 г. на «Адмирале Макарове» торжественно подняли Андреевский флаг. На церемонии присутствовали великая княгиня Анастасия Михайловна и морской министр адмирал И.М. Диков, прибывшие из Петербурга. При подъёме флага с корабля произвели салют наций, получив с берегового форта ответное количество холостых залпов. Высокие гости поздравили моряков с важным событием, а великая княгиня преподнесла экипажу в память своего посещения образ Св. Анастасии.

На следующее утро в 8 час. 55 мин. крейсер с помощью портовых буксиров был поставлен в сухой док для смены котельного кингстона. Одновременно произвели окраску надводного борта, а также палубы. 22 апреля корабль покинул док и встал на бочку, приступив к приёму необходимых для перехода в Россию запасов. Душевный подъём экипажа, вызванный ожиданием скорого возвращения на родину, несколько омрачило известие об обнаружении тела русского матроса с признаками насильственной смерти, найденного возле пристани в Тулоне накануне выхода из дока. В убитом опознали крейсерского кока Петра Анохина, самовольно оставившего корабль 19 апреля. Расследование как по этому, так и по другим случаям дезертирства (помимо Анохина «в бегах» на «Адмирале Макарове» числилось ещё три матроса) не принесло, впрочем, результатов и 24 апреля моряк был погребён на городском кладбище.

На следующий день на корабле приступили к погрузке угля, а 30 апреля крейсер совершил пробный выход в море, неожиданно прерванный из-за поломки румпельного устройства во время проворачивания рулевой машины. Её ремонт занял больше недели и лишь к середине мая крейсер был окончательно готов к походу. 13 мая состоялось последнее, третье по счёту, испытание брашпильного устройства. Однако «несчастливая» дата, видимо, сыграла свою роковую роль - брашпиль был вновь забракован и его установку после переделок решили произвести уже в Кронштадте.
